Управление проектом
«Нельзя получить ребёнка за один месяц, даже если девять женщин забеременеют одновременно».
— Уоррен Баффет
Представьте, что перед вашей командой стоит задача: за несколько месяцев разработать и вывести на рынок новый продукт. Необходимо определить требования клиентов, разработать решение, подготовить производство, организовать продвижение и обеспечить запуск продаж.
Каждое из этих направлений требует собственных специалистов, ресурсов и управленческих решений. При этом результаты одних работ становятся необходимым условием для начала других. Производство не может полноценно стартовать без утверждённой конструкции продукта, а коммерческий запуск — без готовности производства и каналов продаж.
Даже если каждый руководитель успешно справляется со своими задачами, общий результат может оказаться под угрозой. Достаточно одной задержки в ключевой работе, чтобы нарушить последовательность действий нескольких команд.
Как организовать работу, чтобы множество отдельных задач превратилось в единый результат? Как распределять ограниченные ресурсы, учитывать взаимосвязи, предупреждать отклонения и управлять людьми в условиях неопределённости? Именно на эти вопросы отвечает проектное управление.
1. Проекты — технология создания новых продуктов и услуг
В деятельности любой организации можно выделить два принципиально разных типа работы.
Первый — регулярная, повторяющаяся деятельность. Например, производство серийной продукции, обслуживание клиентов, обработка заказов или ведение бухгалтерского учёта. Для такой работы характерны относительно устойчивые процессы, повторяемость операций и стремление к повышению эффективности.
Второй тип — деятельность, направленная на создание нового результата. Разработка продукта, внедрение информационной системы, открытие нового подразделения, запуск производственной линии или изменение бизнес-процессов. Такая деятельность требует особого подхода к управлению.
У каждого проекта есть цель, начало и завершение, необходимые ресурсы и критерии, по которым можно определить, достигнут ли запланированный результат.
Проект — это временная деятельность, направленная на создание уникального продукта, услуги или другого результата в условиях определённых ограничений].
В отличие от регулярной деятельности, проект предполагает создание того, чего раньше в организации не существовало в данном виде. Поэтому даже при наличии подробного плана невозможно заранее предусмотреть все обстоятельства его реализации. По мере выполнения проекта могут изменяться требования, возникать новые риски, обнаруживаться ограничения ресурсов и уточняться способы достижения цели. Задача руководителя проекта заключается не только в том, чтобы разработать первоначальный план, но и в том, чтобы организовать согласованную работу участников, своевременно выявлять отклонения и принимать решения, обеспечивающие достижение результата.
Особенно сложной эта задача становится в крупных проектах и программах, где одновременно работают несколько команд. Программа [проектов] объединяет взаимосвязанные проекты или направления работ, совместное управление которыми позволяет получить результаты и преимущества, недостижимые при их полностью независимой реализации.
В бизнес-симуляции «Пульс проекта» вам предстоит управлять одним из четырёх Потоков общей программы. Каждый Поток имеет собственные работы, исполнителей, сроки и результаты. Однако некоторые результаты одного Потока необходимы для продвижения других.
Поэтому успешное выполнение собственного плана ещё не гарантирует успешного завершения всей программы проектов. Вам потребуется не только управлять своим направлением, но и согласовывать решения с коллегами, учитывать общие приоритеты и находить способы наиболее эффективного использования ограниченных ресурсов.
2. Три важнейших критерия проекта: объём, время и качество
У каждого проекта есть цель, начало и завершение, необходимые ресурсы и критерии, по которым можно определить, достигнут ли запланированный результат.
Результат проекта нельзя оценивать только по факту завершения работ. Предположим, команда разработала новый продукт, но сделала это на три месяца позже установленного срока. Или завершила проект вовремя, однако продукт не соответствует ключевым требованиям заказчика.
– Можно ли считать такой проект успешным?
Для оценки результатов проектного управления используются несколько взаимосвязанных критериев. Три из них — объём, время и качество — позволяют сформировать базовое представление о том, что именно должна обеспечить команда.

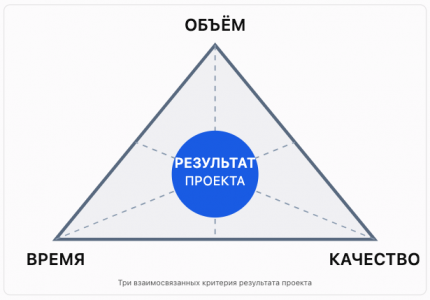

Три взаимосвязанных критерия результата проекта:
| Объём: что необходимо сделать? | Время: когда должен быть получен результат? | Качество: насколько результат соответствует требованиям? |
|---|---|---|
| Объём проекта определяет содержание работ и совокупность результатов, которые должны быть получены. Например, при внедрении новой информационной системы объём может включать разработку функциональных модулей, перенос данных, интеграцию с существующими системами, тестирование и обучение пользователей. Если часть обязательных результатов не получена, проект не может считаться полностью выполненным, даже если команда уложилась в установленные сроки. | У проекта есть временные ограничения: дата завершения, промежуточные контрольные точки и сроки выполнения отдельных работ. Время особенно важно там, где результат одного этапа необходим для начала следующего. Задержка одной работы может привести к последовательному смещению нескольких связанных задач и поставить под угрозу общий срок завершения проекта. | Качество отражает соответствие созданного результата установленным требованиям и критериям приемки. Например, разработанная система может содержать все запланированные функции, но работать нестабильно. Формально объём выполнен, однако качество результата не соответствует ожиданиям. Поэтому важно не просто завершить предусмотренные работы, но и обеспечить требуемые характеристики их результатов. |
Почему критерии взаимосвязаны?
Изменение одного критерия нередко влияет на другие. Увеличение объёма работ может потребовать дополнительного времени. Попытка ускорить проект без изменения ресурсов или способа выполнения работ способна создать дополнительные риски для качества. Эта взаимосвязь часто представляется в виде проектного треугольника.
В классической модели ограничений проекта рассматриваются содержание, сроки и стоимость, а качество результата зависит от того, как руководитель управляет этими ограничениями. В нашей бизнес-симуляции особое внимание уделяется трём критериям результата — объёму, времени и качеству. При этом решения руководителя принимаются в условиях ограниченных ресурсов, использование которых также влияет на эффективность проекта.
Менеджеру проекта важно не просто стремиться к максимальному результату по каждому критерию, а находить согласованное решение в условиях ограниченного времени, доступных ресурсов и требований к результату. В бизнес-симуляции вам предстоит учитывать объём выполненных работ, соблюдение сроков, качество результатов и эффективность использования ресурсов. Решения, позволяющие улучшить один показатель, могут одновременно создавать ограничения для других.
3. Управление ходом проекта: от плана к реальному исполнению
Планирование и стадии проекта
Любой проект начинается с определения цели и ожидаемого результата. Затем необходимо понять, какие работы предстоит выполнить, в какой последовательности, кто будет за них отвечать и сколько времени потребуется. В общем виде жизненный цикл проекта можно представить как последовательность нескольких стадий: инициация, планирование, исполнение и завершение. Контроль и управление изменениями сопровождают выполнение проекта, позволяя сопоставлять фактические результаты с плановыми и корректировать дальнейшие действия.
В бизнес-симуляции Пульс проекта особое внимание уделяется планированию и управлению исполнением. Вам предстоит принимать решения о составе команды, распределении сотрудников между работами, сроках их выполнения и управленческих действиях, необходимых для продвижения проекта.
Однако прежде чем распределять ресурсы, необходимо понять структуру самих работ.
Рабочие пакеты: из чего состоит проект?
Крупный проект невозможно эффективно планировать как одну неделимую задачу.
Поэтому его содержание декомпозируется (о Структурной декомпозиции работ/ WBS, см https://rutube.ru/video/c80526908a228e6699e0d27a7a12c38d/) — последовательно разделяется на более мелкие элементы, которые можно оценивать, планировать, назначать исполнителям и контролировать.
Одним из таких элементов является рабочий пакет, или Work Package (WP).
Рабочий пакет — это определённый элемент содержания проекта, объединяющий работы, необходимые для получения конкретного результата.
Для каждого рабочего пакета важно определить содержание, ожидаемый результат, требования к качеству, сроки выполнения и необходимые ресурсы.
В рамках бизнес-симуляции рабочие пакеты выступают основными единицами планирования и управления. Каждый пакет имеет собственное обозначение, например WP301, и занимает определённое место в общей структуре проекта. У пакета есть плановое начало и завершение. При этом важно различать запланированные даты и фактическое время выполнения. Если работа начинается позже предусмотренного срока или выполняется дольше ожидаемого, её фактическое завершение может сместиться. Это отклонение способно повлиять на другие работы, даже если первоначальный план выглядел вполне реалистичным.

Зависимости между рабочими пакетами

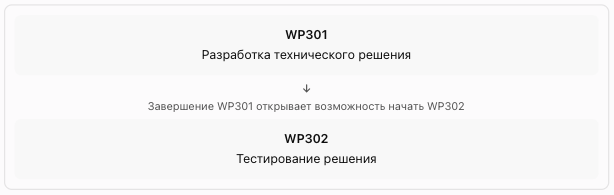

Рабочие пакеты не всегда могут выполняться независимо друг от друга. Предположим, WP301 предполагает разработку технического решения, а WP302 — его тестирование. Тестирование невозможно полноценно начать до получения результата разработки. (см картинку выше). Такая связь называется зависимостью между работами. Если WP301 завершится позже запланированного срока, начало WP302 также может сдвинуться. Если от результата WP302 зависит следующая работа, задержка способна распространиться дальше по проекту. Подобная ситуация называется каскадом задержек. При планировании необходимо учитывать не только продолжительность отдельных рабочих пакетов, но и последовательность их выполнения. Смотрите пример диаграммы зависимостей ниже.
В программе «Пульс проекта» некоторые зависимости существуют между рабочими пакетами разных Потоков. Это означает, что начало работы вашей команды может зависеть от результата, который должны получить коллеги. Поэтому взаимодействие между руководителями Потоков — не дополнительная организационная активность, а необходимая часть управления программой [проектов].
Диаграмма Ганта: как увидеть проект во времени?
Одним из основных инструментов календарного планирования является диаграмма Ганта. Она позволяет представить работы проекта на временной шкале, увидеть плановые сроки начала и завершения, продолжительность работ и их взаимное расположение.

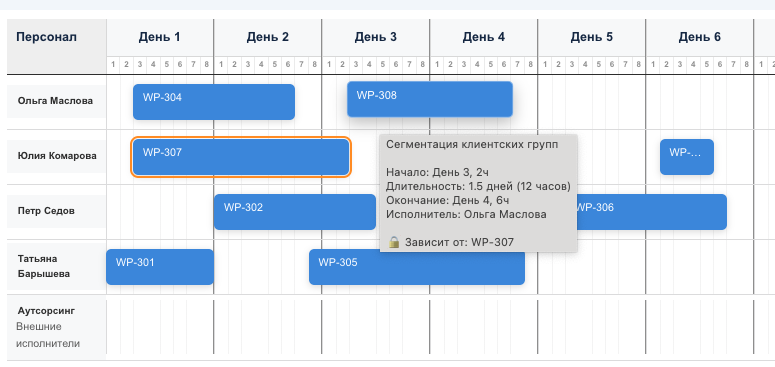

Пример диаграммы Ганта (Gantt diagram)
Условный пример: горизонтальные полосы показывают продолжительность работ, линии — зависимости между ними.
Горизонтальная полоса соответствует отдельному рабочему пакету. Её положение показывает, когда работа должна начаться, а длина — сколько времени запланировано на её выполнение.
На диаграмме можно увидеть, какие работы выполняются параллельно, какие следуют друг за другом и где возникают наиболее плотные участки графика. Особое значение имеет положение рабочего пакета относительно других работ.
Две задачи одинаковой продолжительности могут иметь совершенно разное влияние на общий результат. Одна может выполняться относительно независимо, а другая — определять возможность начала нескольких последующих работ. Именно поэтому при анализе диаграммы Ганта важно обращать внимание не только на даты, но и на взаимосвязи.
Критический путь: какие работы определяют срок проекта?
Критический путь — это последовательность взаимосвязанных работ, определяющая минимально возможную продолжительность проекта при заданных условиях планирования. Например, если работу можно завершить на два дня позже запланированного срока без изменения даты завершения проекта, у неё есть временной резерв. Если такого резерва нет, задержка работы может непосредственно повлиять на общий срок проекта
Работы, расположенные на критическом пути, не имеют временного резерва относительно рассчитанного срока завершения проекта. Если одна из таких работ задерживается и это отклонение не компенсируется, срок завершения проекта также сдвигается.
Например, если завершение WP301 необходимо для начала WP302, а затем результат WP302 нужен для выполнения WP303, эти работы могут образовывать часть критического пути.Однако не всякая последовательность зависимых работ является критической. Для определения критического пути необходимо учитывать продолжительность всех связанных работ и существующие временные резервы.
Почему это важно для руководителя?
Иногда ускорение небольшой по объёму работы на критическом пути приносит проекту больше пользы, чем ускорение значительно более крупной задачи, имеющей достаточный временной резерв. При этом критический путь не является неизменным. Фактические задержки, изменение последовательности работ и перераспределение ресурсов могут изменить структуру графика. Поэтому руководителю необходимо регулярно оценивать, какие работы в текущий момент ограничивают продвижение проекта.
Ресурсные конфликты: когда людей не хватает в нужный момент
Даже правильно выстроенная последовательность работ не гарантирует успешного выполнения проекта. Для каждой работы необходимы исполнители, обладающие соответствующими компетенциями и доступные в нужное время.
Представьте, что один специалист назначен на два рабочих пакета. Согласно плану, он должен завершить WP302 и сразу перейти к WP305. Однако первая работа затянулась. В результате сотрудник не может приступить ко второй задаче в запланированный момент. Возникает ресурсный конфликт.
Такие конфликты могут появляться не только из-за нехватки сотрудников, но и вследствие неудачного распределения работ, пересечения сроков или несоответствия компетенций исполнителей требованиям задач. Руководитель должен учитывать реальную доступность сотрудников, а не только их формальное наличие в команде.
В бизнес-симуляции ресурсы ограничены, а потребность в сотрудниках может изменяться от раунда к раунду. Поэтому важной частью управления программой [проектов] становятся договорённости между руководителями Потоков о переводе или обмене исполнителями. Сотрудник, который сегодня необходим вашему Потоку, в следующем периоде может принести значительно большую пользу общему результату программы в другой команде.
Смотрите также видео: https://rutube.ru/video/756a040d9ba27e9b04aab091cac0b3d4/
Риски, внешние препятствия и перепланирование
Даже при качественном планировании проект реализуется в условиях неопределённости.
Риск — это неопределённое событие или условие, которое в случае возникновения может повлиять на достижение целей проекта. Например, существует вероятность, что поставщик задержит необходимое оборудование, заказчик не согласует решение в установленный срок или при тестировании обнаружатся дополнительные требования к продукту.
Риск отличается от уже возникшей проблемы. Пока неблагоприятное событие не произошло, руководитель может предпринять предупреждающие действия, направленные на снижение вероятности его возникновения или уменьшение возможных последствий. Если событие уже произошло и привело к отклонению, возникает необходимость управлять фактической проблемой. Для этого могут потребоваться перепланирование работ, разрешение ресурсного конфликта, дополнительные согласования или эскалация вопроса на более высокий уровень управления.
Важно понимать, что перепланирование не отменяет уже произошедшую задержку. Оно позволяет адаптировать дальнейшую последовательность действий к изменившимся обстоятельствам. Поэтому своевременное предупреждение проблем и оперативное реагирование на возникающие отклонения должны дополнять друг друга.
Смотрите видео: https://rutube.ru/video/3ae89d46a970acd1a452d272fc204425/
Контроль состояния проекта
Управление проектом невозможно без регулярного сопоставления плана и фактических результатов. Руководителю необходимо понимать, какие работы завершены, какие выполняются, где возникли отклонения и как они могут повлиять на последующие задачи. Однако сам по себе контроль не устраняет проблему. Он предоставляет информацию, необходимую для принятия решений.
В бизнес-симуляции вы сможете использовать управленческие действия A1, направленные на ход проекта: контроль статуса, координацию зависимостей, управление рисками, согласование со стейкхолдерами, перепланирование, решение ресурсных конфликтов и эскалацию проблем.
Для некоторых действий необходимо выбрать конкретный рабочий пакет, а также определить день, в который вы планируете вмешательство. Здесь имеет значение не только правильность выбранного действия, но и своевременность его применения. Предупреждающие действия необходимо предпринимать до возникновения проблемы, а действия по восстановлению — тогда, когда соответствующее отклонение уже возникло.
4. Управление командой: почему хороший план ещё не гарантирует результат
Проект выполняют люди, а не диаграммы и календарные планы. Даже если работы правильно распределены, зависимости учтены, а ресурсы формально доступны, фактический результат зависит от того, насколько эффективно действуют исполнители. Сотрудники отличаются профессиональными компетенциями, опытом, мотивацией, самостоятельностью и отношением к выполняемым задачам.
Один специалист может обладать необходимыми знаниями, но испытывать затруднения из-за недостаточной ясности требований. Другой понимает задачу, однако не уверен в собственных возможностях. Третий способен самостоятельно находить решения, но нуждается в согласовании приоритетов (в реальной жизни, эффективный подход — провести проективную МРТ-диагностику компетенций, информация о методе здесь>>). Одинаковое управленческое воздействие в этих ситуациях может привести к разным результатам.
Поэтому управление командой предполагает не только распределение задач, но и осознанный выбор способов взаимодействия с конкретными сотрудниками.
Каждое из этих действий имеет собственную управленческую задачу.
Например, мотивационный разговор не заменяет постановку задачи, если сотрудник не понимает, какой результат от него ожидается. А усиление контроля не всегда помогает специалисту, которому необходимы поддержка и развитие самостоятельности.
Более того, одно и то же действие может иметь как положительные, так и нежелательные последствия. Частые проверки способны повысить управляемость выполнения задач, но одновременно ограничить инициативу сотрудника. Поэтому руководителю необходимо учитывать не только текущую проблему, но и особенности человека, на которого направлено воздействие.
Основные управленческие воздействия
- Постановка и уточнение задачи помогают сотруднику понять ожидаемый результат, приоритеты, требования к качеству и границы ответственности.
- Обратная связь позволяет сопоставить фактическое поведение и результаты сотрудника с ожиданиями руководителя, поддержать эффективные действия и обозначить необходимые изменения.
- Мотивационный разговор направлен на вовлечённость сотрудника, его отношение к работе и готовность прикладывать усилия для достижения результата.
- Коучинг помогает сотруднику самостоятельно анализировать ситуацию, находить решения и развивать способность действовать более автономно.
- Помощь в решении проблемы предполагает непосредственное участие руководителя в преодолении затруднений, с которыми исполнитель не может справиться самостоятельно.
- Проверка статуса задач и аудит качества позволяют контролировать выполнение обязательств, выявлять отклонения и оценивать соответствие результатов установленным требованиям.
Как связаны управление проектом и управление командой?
Представьте, что выполнение важного рабочего пакета начинает отставать от графика. Причиной может быть задержка предыдущей работы, ресурсный конфликт или внешнее препятствие. В таком случае необходимы действия, направленные на организацию и ход проекта. Но причиной может оказаться и недостаточная ясность задачи, нехватка компетенций, снижение вовлечённости или затруднения конкретного исполнителя. Тогда руководителю потребуется воздействие, направленное непосредственно на сотрудника.
В бизнес-симуляции эти две группы решений (Activity) представлены отдельно:
- A1 — Управление ходом проекта: Работы, зависимости, риски, ресурсы, сроки и возникающие препятствия.
- A3 — Управление командой проекта: Постановка задач, обратная связь, мотивация, коучинг, контроль качества и помощь исполнителям.
Эти действия не заменяют друг друга. Эффективное управление требует одновременно видеть систему взаимосвязанных работ и людей, которые обеспечивают их выполнение.
В ходе симуляции вам предстоит формировать календарь управленческих активностей, определяя, какое действие необходимо предпринять, на какую работу или сотрудника его направить и в какой момент вмешательство будет наиболее полезным. При этом вы не будете располагать всей информацией о состоянии проекта и команды. Как и в реальной управленческой практике, часть решений придётся принимать в условиях неопределённости, опираясь на доступные данные, наблюдения и результаты предыдущих действий.
5. От управления отдельным Потоком — к результату всей программы
Одна из важнейших особенностей программы «Пульс проекта» заключается в том, что вы отвечаете за собственный Поток, но действуете в рамках общей программы. Выполнение локальных задач не всегда означает продвижение к общему результату. Иногда для достижения целей программы необходимо ускорить работу, результат которой нужен другой команде. В другой ситуации целесообразно временно передать сотрудника соседнему Потоку, поскольку именно там его компетенции помогут устранить ограничение, влияющее на несколько направлений.
По мере выполнения работ первоначальная структура приоритетов может изменяться. То, что было наиболее важным в начале проекта, не обязательно останется главным ограничением в следующем периоде. Поэтому при принятии решений полезно регулярно задавать себе вопросы:
- Что сейчас ограничивает продвижение нашего Потока?
- От чьих результатов мы зависим?
- Кто ожидает результатов нашей работы?
- Где ограниченные ресурсы способны принести наибольшую пользу общей программе?
Управление проектом — это не попытка однажды составить идеальный план и затем любой ценой придерживаться его. Это непрерывная работа с целями, ограничениями, взаимосвязями, ресурсами и людьми.
Главная задача руководителя — своевременно принимать решения, которые позволяют не просто выполнять отдельные работы, а последовательно продвигать проект и программу к запланированному результату. Мы здесь говорим: «Успех проекта определяется не тем, насколько хорошо выполнена каждая отдельная задача, а тем, насколько согласованно все задачи приводят к общему результату».» Именно такую управленческую задачу вам предстоит решать в бизнес-симуляции «Пульс проекта».
Максим Чернышов, 2026
